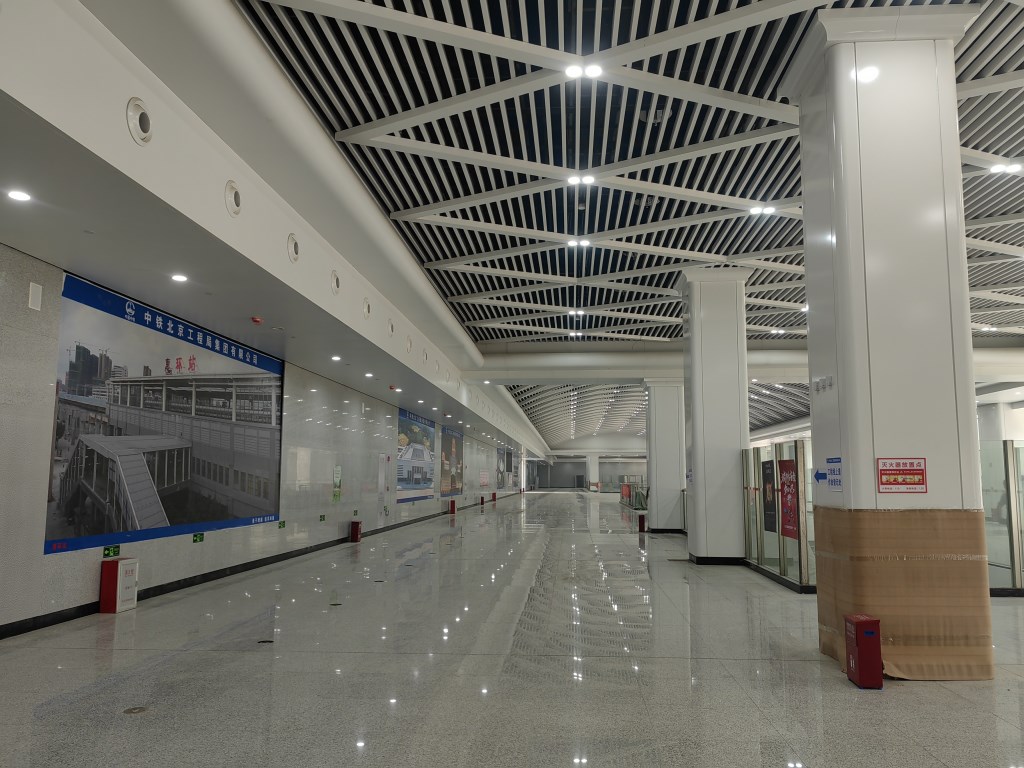

近日,廣佛環項目龍洞站與太和站成為東環全線首批順利完成四電設備用房移交并實現正式通電的車站,為后續各項帶電調試工作、靜態驗收、開通運營等工作奠定了堅實基礎。
項目部提前謀劃,精心組織,安排相關人員深入現場,積極協調,創造條件,采用臨電已完成了現場照明、風機風閥、環控柜、就地控制箱等設備的調試工作,圓滿完成兩個車站高壓部分的正式通電。
接下來,項目部將著手申請低壓系統的全面送電,進一步強化對正式工程配電設施及設備的管理,加速推進剩余單項調試和綜合聯調聯試工作,確保施工安全及后續運行的穩定可靠,全力以赴確保各項既定節點目標如期實現。(作者:李新良 編輯:史佯平)
